某高層建筑腳手架專項施工方案的編制

所屬欄目:建筑設計論文 發布日期: 熱度:

  摘要:高層建筑腳手架工程是危險性較大的分部工程之一,應當在施工前單獨編制安全專項施工方案。文章在介紹某高層建筑腳手架專項施工方案的編制后總結了其編制要點,對現場施工組織具有一定的指導作用。
  關鍵詞:高層建筑,腳手架,施工方案,要點

  某高層住宅樓共計24層,層高3米,主體結構采用(短肢)剪力墻結構,消防車道部分為框支剪力墻結構。主體施工時采用鋼管搭設懸挑外腳手架,外裝飾施工時采用全封閉雙排安全防護架,施工過程中進出樓層內的各種材料通過外挑卸料平臺作垂直運輸。室內裝飾裝修抹灰時采取專用高凳擱竹跳板進行施工,底層層高較高采用鋼管搭設滿堂腳手架施工。
  一、外架材料的選用
  1、搭設主體施工安全防護架及裝飾施工架所用的鋼管應用外徑48-51mm,壁厚3-3.5mm,無嚴重銹蝕、彎曲、壓扁或裂紋的鋼管,并分別用黃黑雙色油漆涂刷;桿件連接必須使用合格的瑪鋼扣件,不得使用鉛絲和其它材料綁扎。
  2、所有用于外架的竹跳板不得有霉變及變形。
  二、懸挑安全防護架
  1、懸挑安全防護架工藝流程:預埋拉鉤→外挑鋼管→安水平桿并加設下部支撐斜桿→逐根豎立桿與水平桿緊扣→安小橫桿→安第一步大橫桿與立桿扣緊→安第一步小橫桿→安第二步大橫桿和小橫桿→第三、四步大橫桿和小橫桿→連墻桿→接立桿→加設剪刀撐→鋪竹跳板→扣防護欄桿→掛安全網。
  2、主體施工時,從第二層起必須層層搭設安全防護架,其搭設要求如下:
  (1)在樓板砼中預埋門型φ10拉鉤,將鋼管一端固定于拉鉤內,另一端外伸挑出1.0m作為安全防護架懸挑主桿。
 。2)在下一層按“安全防護架示意圖”的要求搭設斜支撐桿,待斜支撐桿與施工層的掃地桿連接固定牢固后,再搭施工層的安全防護架。懸挑安全防護架每三層斷開,以方便拆卸流水施工,防護架應保證超過施工操作層1.50m高以上。
 。3)懸挑安全防護架的垂直立桿間距不大于1.50m,水平大橫桿間距不大于1.20m,小橫桿間距不大于1m,防護架體外用密目尼龍網全部封閉,密目安全網之間用尼龍繩或18號鉛絲相互綁扎牢固。防護架必須按樓層與結構拉接牢固,拉接點垂直距離不超過4m,水平距離不超過6m。
 。4)安全防護架在施工層位置必須滿鋪腳手架板(三塊竹跳板)和踢腳擋板(粗竹編板)。

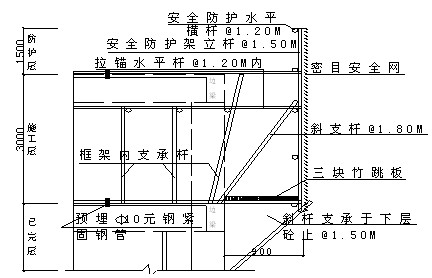

 。5)待周邊的安全防護架按要求搭設完成后,應組織技術負責人、現場負責人、安全員及施工班組長一道進行檢查驗收,驗收合格并辦理手續后方可使用。施工層安全防護架示意圖如圖1所示。
  三、全封閉雙排安全防護架
  1、工藝流程:鋪設墊木→擺放掃地桿→逐根豎立桿與掃地桿緊扣→安掃地小橫桿與立桿或掃地桿緊扣→安第一步大橫桿與立桿扣緊→安第一步小橫桿→安第二步大橫桿和小橫桿→加臨時斜撐桿→第三、四步大橫桿和小橫桿→連墻桿→接立桿→加設剪刀撐→鋪竹跳板→扣防護欄桿→掛安全網。

  圖1安全防護架示意圖

  2、其具體搭設要求如下:
  (1)全封閉雙排安全防護架的所有立桿必須置于堅硬巖石、砼上,并加設墊板,當雙排安全防護架的立桿位置是回填土層時,必須對回填土進行分層夯填密實,在夯填密實的回填土上鋪通長墊板或作支承垛,在通長墊板或支承垛上墊板和楔子。
  (2)全封閉雙排安全防護架的所有立桿距地200處搭設通長掃地桿。全封閉雙排安全防護架必須與主體結構柱子采用雙鋼管進行拉錨一道,其拉錨桿的垂直間距為≤3.60m一道,水平間距為5.40m一道。當搭設完畢全封閉雙排安全防護架后,應每距6.0m加設斜向剪刀撐一道。
  (3)待搭完全封閉雙排安全架子后,按規定滿掛密目安全網,密目安全網相互連接采用尼龍繩。與架子連接采用尼龍繩或18號鉛絲綁扎牢固。
 。4)全封閉雙排安全防護架在施工層位置必須滿鋪腳手架板(三塊竹跳板)和踢腳擋板(粗竹編板或一塊竹跳板)。
 。5)搭設完畢全封閉雙排安全防護架后,應組織技術負責人、現場負責人、安全員及施工班組長一道進行檢查驗收,驗收合格并辦理手續后方可使用。全封閉雙排安全防護架示意如圖2所示。

  圖2全封閉雙排安全防護架示意圖
  3、全封閉雙排安全防護架計算
 。1)全封閉架搭設初步設定:
  1)立桿縱向間距L=1.50m,大橫桿步距h=1.20m,小橫向間距b=1.20m,架寬為1.1m(見圖2所示)。
  2)操作層荷載計算操作層附加荷載不得大于2700N/m2。考慮動力系數為1.2,超載系數2,腳手架自身重力為300N/m2。操作層附加荷載W1為:
  W1=2×1.2×(2700+300)=7200N/m2。
  3)非操作層荷載計算剪力撐長度近似按對角支撐的長度計算:

  每跨腳手架面積s=1.5×1.2=1.8m2
  非操作層每層荷載W2為:
  W2=[(1.5×2+1.2×2+1.1+1.92)×38.4×1.3+10×4]÷1.8=256N/m2
  式中1.3為考慮鋼管實際長度的系數。
  (2)安裝高度計算
  查“簡明施工計算手冊”P278可知:立桿設計荷載為:N=33.3KN。
  按下式計算安裝高度:S×[W1+nW2]=33.3KN
  式中S為每根立桿受荷面積,S=2.16÷2=1.08m2
  n=(33300-7200×1.08)÷(256×1.08)=92.3層(每層為1.2m高)
  計算安裝高度:h=1.2×92.3=110.76m
  安全系數K=1+110.76÷200=1.55
  實際安裝高度 H=110.76÷1.55=71.5m
 。3)由于本工程主體結構為24層高,層高為3米,總高度超過71.5m,根據《建筑安裝工程安全生產文明施工資料手冊》中的“雙排鋼管扣件式腳手架搭設高度不宜超過50m,超過50m時,應采取分段搭設或分段卸荷措施”的規定,本工程外裝飾施工腳手架從十六層開始將每隔兩層采取外挑鋼管進行卸荷處理,其外挑管結鋼點同“懸挑安全防護架”的結點處理方式。
  四、外挑三角卸料平臺

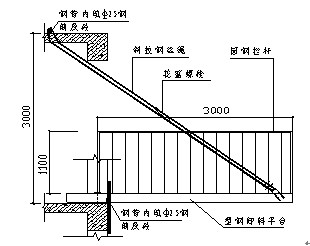

  1、為方便主體施工階段的周材吊運及室內砌磚抹灰等原材料運輸,在各層適當位置搭設長度3.0m的外挑斜拉卸料平臺,挑斜拉卸料平臺示意圖見圖所示。

  圖3外挑斜拉卸料平臺示意圖
  2.有關外挑斜拉卸料平臺的具體要求如下:
  (1)嚴格按照公司“外挑斜拉卸料平臺”的施工圖要求進行加工制作,加工制作完成后嚴格按照施工圖要求進行嚴格檢查。
  (2)檢查無誤后搭設拼裝,完成后必須作1.5倍荷載試驗,經過荷載試驗并檢查驗收后,才能按規定最大荷載1.25kN(包括料斗或料盤自重和所裝物體的總重量)正常使用。
  (3)每周必須認真檢查一次,使用工作期間應隨時注意觀查有無松動和滑位現象,發現問題應立即整改處理后使用。
  (4)滿鋪在“外挑斜拉卸料平臺”上的木板或竹跳板等材料,必須經過認真挑選,不得使用不合格的材料。
  (5)“外挑斜拉卸料平臺”應相互錯開一定位置,以免產生斜拉歪吊。
  (6)本工程外裝飾用“外挑斜拉卸料平臺”時,應在搭設外裝飾全封安全防護架的同時進行拼裝。不得與外裝飾全封閉安全防護架連在一起,無論什么情況都必須分開。
  五、主體施工安全措施
  1、應逐級進行安全技術教育及交底,落實所有安全技術措施和人身防護用品,未經落實不得進行施工。高空作業人員須經過專業技術培訓及專業考試合格,持上崗并須體檢合格。
  2.高空作業所需料具,設備等根據施工進度隨用隨運,禁止超負載亂堆亂放。高空作業人員所用的工具應隨時放入工具袋內,嚴禁高空相互拋擲,傳遞。腳手板必須滿鋪。
  3.進入施工現場的所有人都必須按規定佩戴安全帽,施工作業層的外側采用密目安全網封閉,高處作業的每人都必須按系掛要求系安全帶
  4、項目部每周組織由項目經理、技術負責人及全體管理人員和班組長參加的安全檢查,對腳手架、卸料平臺等部位逐一檢查到位;專職安全員每天檢查到位,杜絕一切違章操作。
  5、施工過程中定期對腳手架進行加固檢查,卸料平臺每周對所用的鋼絲繩做黃油維護;凡繩索及固定件有損壞立即更換。
  6、外架撤除前對操作工人做好專項安全技術交底并必須配備專人用對講機進行指揮,負責上下的聯系;地面設立醒目標志,確保萬無一失。
  7、對陽臺及臨邊必須設置防護欄桿,防護欄桿應牢固可靠,每一個樓梯通道口必須按規定設置防護棚并有醒目的防附物標志。

  圖4安全通道口搭設示意圖
  六、結語
  通過上述腳手架專項施工方案的編制,總結出如下要點:
  1、有針對性的編寫工程概況,注意其內容和專用術語,不能一概而論。
  2、材料、設備、器具的選擇是編制專項施工方案不可或缺部分,通常有些是預先選用的,事先就可以根據工程規模的大小、質量要求、結構形式、資金情況等進行選擇。有些材料器具的選擇必須經過計算,結合相關的要求進行選擇。
  3、工程計算是施工方案的重要組成部分,其準確度直接關系到結構的安全性能。計算時必須保證荷載取值、結構選型、計算公式選用和計算結果的準確性。計算書上要附有結構計算圖。為審批及驗算的需要,荷載匯集及套用的公式必須詳細列出,計算步驟詳細,保證施工的每一步驟的實施都有根有據。
  4、施工方法包括安裝、拆除要求,或施工順序及要點,是方案予以實施的關鍵內容。因此,要求編制要詳細、具體,不能出現產生歧義的語言,必須根據現場的實際情況進行編寫,嚴禁抄襲規范,將施工的每一個步驟及環節交代清楚,并保證方案的可實施性,使施工人員能夠看懂,可操作性強。
  5、施工圖是施工方案的具體實施的操作性文件,施工圖的準確程度直接關系到分部、分項工程的施工作業質量。施工圖的失誤或錯誤,可能會造成重大人員傷亡事故及重大經濟損失。施工圖的繪制、標注必須全面、詳盡、準確。
  6、安全技術措施是保證施工過程安全所采取的預防性技術措施,其編制的質量直接關系到整個施工過程的安全狀況。一般的方法:通過危險源的辨識、評價,對評價出的重大危險源有針對性的進行編制防范措施,同時也包括一般的安全要求、管理規定及注意事項。有效控制不可預見安全風險。
  7、在上述編制要點中沒有涉及到的,要進行單獨的編制說明進行補充。

  參考文獻:
  [1]楊詞信,高層建筑施工手冊,北京:中國建筑工業出版社,1990
  [2]張沛文,淺述建筑安全專項施工方案的編寫,建筑安全,2005,6
  [3]建筑結構荷載規范(GBJ9-1987),北京:中國建筑工業出版社,1988

文章標題:某高層建筑腳手架專項施工方案的編制

轉載請注明來自:http://m.digitalguess.com/fblw/ligong/jianzhusheji/9932.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 久久久久亚洲av无码专区喷水 | 欧美专区国产专区| 视频一区不卡| 97欧美精品一区二区三区| 奇米一区二区三区四区久久| 亚洲伊人久久大香线蕉av| 久久久亚洲天堂| 国产一区亚洲二区三区| 欧洲精品久久| 日韩视频专区| 欧美日韩一区二区视频在线| 亚洲熟妇无码一区二区三区 | 日韩视频在线一区| 日韩在线视频线视频免费网站| 日韩美女中文字幕| 亚洲最新免费视频| 2019日韩中文字幕mv| 97久久国产亚洲精品超碰热| 国产日韩精品在线观看| 国产精品激情av电影在线观看| 色综合久久久久久久久五月| 久久av中文字幕| 国产毛片久久久久久国产毛片| 国产区精品在线观看| 欧美高清中文字幕| 91精品成人久久| 日韩在线视频观看正片免费网站| 日韩视频在线观看国产| 国产极品在线视频| 亚州成人av在线| 日韩少妇中文字幕| 久久国产精品一区二区三区| 精品国产一区二区三区在线| 国产成人av在线| 日韩中文字幕第一页| 国产精品久久久久免费| 中文字幕精品一区日韩| 人人妻人人澡人人爽欧美一区| 久久精品最新地址| 国产精品美女视频网站| 久久精品.com|
