深基坑開挖圍護施工與監測方案的探討

所屬欄目:建筑設計論文 發布日期: 熱度:

  摘要:隨著城市建設的不斷發展,高層建筑的興起和地下空間的開發利用,基坑開挖工程日益增多。文章結合工程實例對高層建筑深基坑圍護有關施工的方法進行了探討,供同行相互交流與參考。
  關鍵詞:深基坑;施工安全;方案
  0前言
  近年來,隨著城市建筑向高空發展,高層建筑鱗次櫛比,深基坑施工越來越多,周邊環境越來越復雜,而深基坑施工誘發的邊坡失穩坍塌事故時有發生,因此對深基坑開挖圍護已引起內業人士的高度重視。本文以某16層高層建筑工程為實例,淺議一種有關深基坑施工的方法。
  一、工程概況
  本工程總建筑面積為17516m2(其中地下室面積為1259m2),基礎為機械鉆孔樁,基坑開挖深度為6.2m(電梯井處為8.2m),該工程建筑平面呈“』”型(如圖1),基坑東北面邊坡距新建建筑物0.7~3.0m,基坑西南面距地下噴水池7.18m,為了控制基坑邊坡變形,確保開挖邊坡的穩定,所以在這二個地段基坑邊坡支護采用土釘墻護壁,而其余地段采用0.7~1.1系數放坡.并輔以麻砂袋等簡易支護方式。

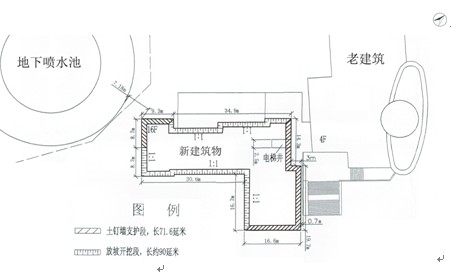

  圖1
  二、場地工程地質,水文地質條件分析
  (一)工程地質條件
  該工程在基坑開挖及支護深度范圍,場地覆蓋層為第四系人工填土(Q4ml),第四系上更新統沖積層(Q3al),自上而下地層分別為:
  1、雜填土:褐黃色為主,夾紫紅色,濕~很濕,結構疏散,未完成自重固結,主要由粘土夾礫石,砂,碎磚組成,底部為耕植土,厚度為3~4米,賦存上層滯水。
  2、粉質粘土:褐紅,褐黃紅色,濕~很濕,軟~硬可塑狀,中等壓縮性。層頂埋深4.3~4.5m,層厚1.6~2.7m。
  3、粉土:淺黃色,很濕~飽和,松散。層頂埋深5.9~7.2m,層厚1.8~2.7m。
  4、粉細砂:灰白色,淺黃色,飽和,松散。層頂埋深8.5~9.0m,層厚4,4~5.4m。透水性較好,為承壓含水層。
  (二)水文地質條件
  根據有關巖土工程勘察報告資料反映,擬建場地有兩層地下水:
  1、上層滯水:主要賦存于雜填土(含耕植土)中,主要接受大氣降水、生活污水等補給。水量受季節變化影響,雨季水量豐富,枯季水量貧乏。
  2、孔隙微承壓水:主要賦存于粉細砂及下部卵石、圓礫中,穩定水位埋深約3m,水量較豐富,與臨近江河有較強的聯系。
  (三)場地排水措施
  根據現場踏勘及開挖幾個深孔情況反映,擬建場地上部上層滯水水量較小,不影響開挖;場地下部第四系松散層孔隙水穩定水位深約6米,與場地臨江水位基本一致;在6~8米處采用護筒不需要進行專門降水處理,只采用集水坑(井)、排水溝就能解決開挖排水問題。
  三、基坑圍護方案
  根據本工程基坑地質、水文及周邊環境條件分析,考慮在開挖過程中對周邊建筑物的結構安全影響,基坑東北面、東南面10~16軸、西南角邊坡可采用土釘墻支護,主要目的是控制基坑邊坡變形,確保開挖過程中的邊坡穩定。
  其它區段邊坡可采用放坡,并輔以碼砂袋和噴素砼護面等簡易支護方式。
  ㈠簡易支護方式
  1、基坑開挖時按1:0.75~1:1系數放坡,四周留置0.5米空工作面。
  2、該工程樁基已施工完,使用機械開挖時為保護好樁基,控制好開挖深度,并注意邊坡穩定,在坑底以上50cm上方,底板下基礎梁土方采用人工開挖修整。
  3、對于位于基坑底的地下水采用在基坑四角設集水井,用潛水泵抽排。
  4、基坑開挖至設計標高后,觀察土層穩定后立即噴素砼護面并輔以碼砂袋。
  (二) 土釘墻支護方式
  1、土釘墻布置

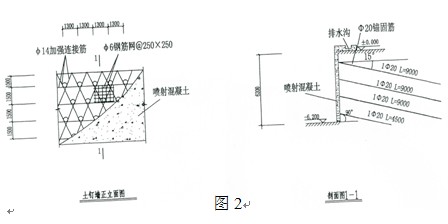

  基坑開挖深度6.2米豎向布置4排土釘,土釘豎向間距1.5米、水平間距1.3米,第一排土釘設置于地面下1米,經計算第一排土釘長9米,第四排土釘長4.5米。土釘均采用Ⅱ級螺紋鋼,直徑Φ20mm。(詳見圖2)

  2、基坑開挖深度8.1米豎向布置6排土釘,土釘豎向,水平間距1.3米,第一排土釘設置于地面下1米,經計算第一排至第五排土釘長9米,第六排土釘長7.5米,土釘均采用Ⅱ級螺紋鋼,直徑Φ20mm。土釘之間用Φ14螺紋鋼連接,網片采用圓鋼φ6.5@200×200
  3、土釘墻施工有關參數
  (1)噴射砼:厚度:100mm
  強度:C20
  速凝劑摻量:5%
  (2)注漿:水灰比:0.45:1
  早強劑摻量:0.05%
  水泥強度:#425
  注漿壓力:第一次0.2~0.5Mpa,第二次1~1.2Mpa
  錨桿鎖定荷栽為0.7倍設計荷栽。
  4.土釘墻施工工藝流程:
  放線→土方分層開挖→人工修坡→成孔→土釘安裝→注漿→掛網→噴砼(自上而下分層依次進行)。
  (1)放線:主要是基坑開挖上頂界線施放,根據地下室平面圖施放。
  (2)土方開挖:自上而下分層依次每層開挖高度1.3~1.5m,并留有30~50cm厚度土層采用人工修坡,坡面平整度允許偏差20mm。
  (3)成孔:通過人力使用特制的洛陽鏟掏土成孔。考慮該地下室東北面與相鄰建筑物較近,所以在布孔時應避開相鄰建筑物基礎來調整土釘位置。土釘間距不宜超過2m,但不小于1m,若大于2m,則中間增加1根土釘;若孔深達不到設計要求,則適當加密土釘。孔深允許偏差±50mm,孔徑允許偏差±5mm,孔距允許偏差±100mm,成孔傾角偏差5%。
  (4)注漿:注漿前應將孔內殘留或松動的雜土清理干凈。注漿采用6~8分鍍鋅管,管端伸入孔內距孔底0.25~0.50m處,孔口部位宜設置止漿塞及排汽管。注漿分兩次進行,第一次為封漿,注漿壓力控制在0.2~0.5Mpa;待第一次注漿漿液基本凝固后進行第二次注漿,注漿壓力控制在1~1.2Mpa。
  (5)掛網:在土釘安裝、注漿的同時制作鋼筋網片,鋼筋網片采用Φ6.5圓鋼,鋼筋網片間距250×250mm,采用焊接連接。鋼筋網片鋪于坡面,且應翻至坡頂不小于0.5m。鋼筋網片與坡面間預制混凝土保護塊,厚度不小于40mm。鋼筋網片上再設加強筋與土釘牢固相連,加強筋采用Φ14Ⅱ級螺紋鋼,加強筋伸出坡頂2~3m,并在加強筋頂端打入1.5~2.0m的插筋與之相連。

 1/2    1 2 下一頁 尾頁

文章標題:深基坑開挖圍護施工與監測方案的探討

轉載請注明來自:http://m.digitalguess.com/fblw/ligong/jianzhusheji/8087.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: av免费精品一区二区三区| 91国产一区在线| 国产日韩在线看| 国产精品免费久久久久影院| 日韩在线视频线视频免费网站| 国产欧美综合一区| 欧美在线视频导航| 亚洲欧美日韩精品在线| 国产精品美女视频网站| 久久久久国产视频| 热久久这里只有| 99久久自偷自偷国产精品不卡| 久久亚洲中文字幕无码| 欧美激情亚洲精品| 婷婷久久伊人| 国产高清自拍99| 日本一区二区三区www| 亚洲精品成人久久久998| 日韩一区二区三区资源| 欧美日本国产在线| 久久精品亚洲热| 国产区精品视频| 午夜精品一区二区三区在线播放| 日韩精品大片| 日本一区免费| 欧美亚洲另类激情另类| 日韩在线精品视频| 日韩中文字幕一区| 日韩高清国产一区在线观看| 国产精品第一页在线| 国产亚洲欧美一区二区三区| 久久久精品视频在线观看| 欧美日本精品在线| 欧美精品亚洲| 欧美日本在线视频中文字字幕| 欧美日韩精品不卡| 免费一级特黄毛片| 久久精品人人做人人爽| 国产有码在线一区二区视频| 日本精品一区二区三区不卡无字幕| 欧美 日韩 国产 高清|
